Kiểm tra thi công cụm dự án giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1

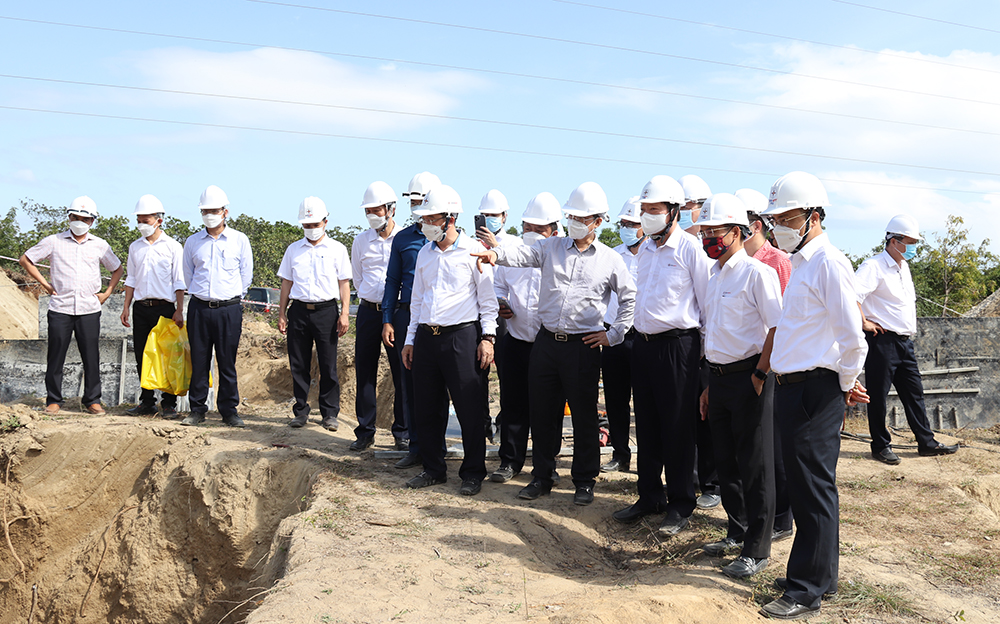

Ngày 3/2 (tức mùng 3 Tết Nguyên đán), ông Nguyễn Tài Anh – Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) và đoàn công tác của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã đi kiểm tra công trường, thăm hỏi, động viên lực lượng thi công cụm dự án giải tỏa công suất Nhà máy Nhiệt điện BOT Vân Phong 1 trong dịp Tết Nguyên đán Nhâm Dần trên địa bàn tỉnh Khánh Hòa.
Tại buổi kiểm tra, Phó Tổng giám đốc EVN Nguyễn Tài Anh ghi nhận và đánh giá cao những nỗ lực của EVNNPT/CPMB đã bám sát chính quyền địa phương để hoàn thành khối lượng mặt bằng vị trí móng đạt 149/172 vị trí (đạt 86,6%). Cùng với đó duy trì lực lượng lớn trên công trường thi công xuyên Tết để đảm bảo tiến độ dự án.
Trao đổi với lực lượng thi công trên công trường, Phó Tổng giám đốc EVN Nguyễn Tài Anh cho biết, Đường dây 500 kV Vân Phong – Vĩnh Tân, Trạm biến áp 500 kV Vân Phong và đấu nối là dự án đặc biệt quan trọng nhằm giải tỏa công suất của Nhà máy Nhiệt điện BOT Vân Phong 1.
Theo cam kết của Chính phủ Việt Nam với nhà đầu tư, dự án phải hoàn thành trong tháng 12 nhằm giải tỏa hết công suất của dự án nhằm đảm bảo cung cấp điện cho Việt Nam từ năm 2023.
Chính vì vậy, Phó Tổng giám đốc EVN Nguyễn Tài Anh ghi nhận và cảm ơn lực lượng thi công đã gác lại việc nhà trong dịp Tết để bám công trường, đẩy nhanh tiến độ dự án.
Phó Tổng giám đốc EVN Nguyễn Tài Anh đề nghị EVNNPT/CPMB và các nhà thầu thi công tranh thủ điều kiện thời tiết thuận lợi, dịch bệnh được kiểm soát đẩy nhanh tiến độ, phấn đấu hoàn thành dự án vào tháng 12 theo như cam kết với chủ đầu tư Nhà máy Nhiệt điện BOT Vân Phong 1.
Tổng giám đốc EVNNPT Phạm Lê Phú cho biết, đến thời điểm này, dự án đang bám sát tiến độ đề ra, một số hạng mục chậm tiến độ trong năm 2021 do ảnh hưởng bởi mưa bão và dịch Covid-19 sẽ được các đơn vị thi công triển khai làm bù vào trong quý I và quý II/2022. EVNNPT cam kết sẽ đảm bảo tiến độ dự án theo kế hoạch.
Dự án đường dây 500kV Vân Phong – Vĩnh Tân:
- Chủ đầu tư: Tổng công ty Truyền tải điện Quốc gia (thuộc Tập đoàn Điện lực Việt Nam);
- Quản lý điều hành dự án: Ban QLDA các công trình điện miền Trung;
- Quy mô: Xây dựng mới đường dây 500kV 2 mạch dài khoảng 156,78km từ Nhiệt điện Vân Phong đến điểm D (G36A) – Điểm đấu nối trạm 500kV Thuận Nam vào đường dây 500kV NĐ Vân Phong – NĐ Vĩnh Tân.
- Dự án đi qua tỉnh Khánh Hòa (các huyện Ninh Hòa, Diên Khánh, Cam Lâm và TP Cam Ranh) và tỉnh Ninh Thuận (các huyện Bác Ái, Ninh Phước, Ninh Sơn, Thuận Nam).
- Nhiệm vụ: Giải phóng công suất của Trung tâm Điện lực Vân Phong (trong đó có Nhà máy Nhiệt điện BOT Vân Phong 1), Nhà máy Thủy điện tích năng Bác Ái và các nguồn năng lượng tái tạo khu vực tỉnh Ninh Thuận, Bình Thuận vào hệ thống điện quốc gia.
Theo cam kết của Chính phủ Việt Nam với nhà đầu tư, dự án phải hoàn thành trong tháng 12 nhằm giải tỏa hết công suất của dự án nhằm đảm bảo cung cấp điện cho Việt Nam từ năm 2023. Nếu các dự án lưới điện chậm tiến độ, phía Việt Nam sẽ phải bồi thường số tiền lớn (1 triệu USD/ngày, tương đương khoảng 23 tỷ đồng) theo hợp đồng.
